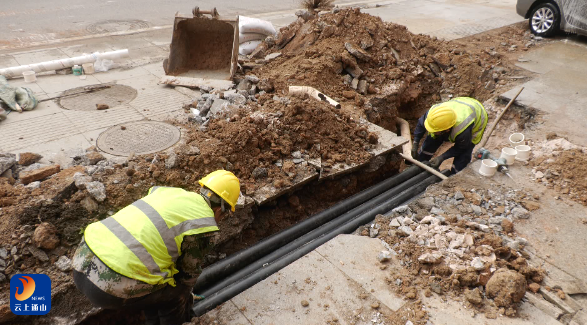

云上通山报道:(全媒体记者 王姚)2月2日上午,通山移动城区线缆入地一期工程开挖施工火热进行中。为抢抓工期,施工方调配三台挖机同步作业。

施工现场,移动分公司总经理周倩云现场督导进度,科经局相关负责人现场协调挪车、沟通商户,保障施工顺利进行。
该路段西起科奥红绿灯,东至通山客运站,前期已采用顶管工艺完成1500米管道铺设。本次施工段因地下为岩石层,调整为开挖方式,并实行“随挖随埋、及时回填”的一体化作业,最大限度减少对交通和居民的影响,确保5天内完成该段施工。
目前,通山移动正加快推进线缆穿管与路面恢复工作,全力攻坚,力争在春节前完成迎宾路口至西站路口全线缆入地任务。下一步,公司将持续践行企业责任,优质高效推进工程,助力提升县城环境品质,服务民生改善。
