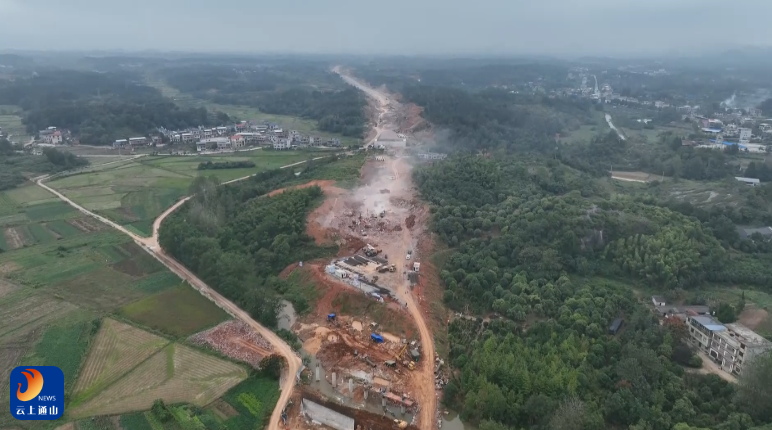

云上通山报道:(全媒体记者 明洁 见习记者 徐聂 徐龙)中秋、国庆"双节"期间,大幕山抽水蓄能电站专用公路、通山大道、106国道等一批在建重点交通工程现场热火朝天、奋战正酣。建设者们坚守施工第一线,向着全年任务目标全速推进。
在通山大道项目施工现场,全体参建者抓住施工黄金季节,紧盯目标抓落实,全力拉满项目奋进"进度条",按下项目建设"快进键",项目建设取得重要进展。
王松
通山大道二标段
项目总工
目前投入了3台挖机,两台啄木鸟,进行这个石方破碎,打通关键节点,确保国庆期间,路基全县贯通。
王思远
通山大道一标段
工程技术部部长

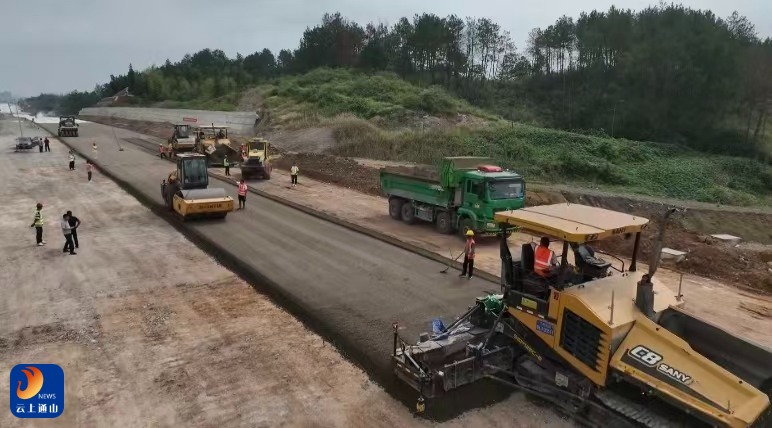

我们在十月一期间,加大人力物力投入,现场投入机械,摊铺机两台压路机4台,挖掘机18台,投入人员56人,管理人员共计17人,通山大道一标段计划十一期间,完成上路床校验的所有摊铺工作。
大幕山抽水蓄能电站专用公路起于黄沙铺镇 X007通黄线,止于上水库杜鹃园,全长18.17公里,总投资4.15亿元。目前已完成路基工程14公里,水稳路面8公里,沥青路面4公里;10月1日实现镇区至电站下水库主体工程场区公路刷黑贯通,彻底打通项目建设 “进场通道”。
徐庄
大幕山抽水蓄能
电站专用公路
项目监理总监
国庆节期间,保证正常施工,确保大幕山抽水蓄能电站专用公路按既定节点目标完成。
在106国道洪港至九宫山改造工程施工现场,多道工序协同作业,每天投入管理人员10人生产人员60人,机械20余台,保障路基、路面、桥梁全线施工。
据悉,节前县交通运输局对施工计划、人员组织、物资储备等假期施工进行了全面细致安排,确保节日期间建设不减速、工程不间断。以大干快上、奋楫争先的势头,跑出了我县交通项目建设的"加速度"。
